现需要改建和整治的项目有两个,合计总预算为:153000元。

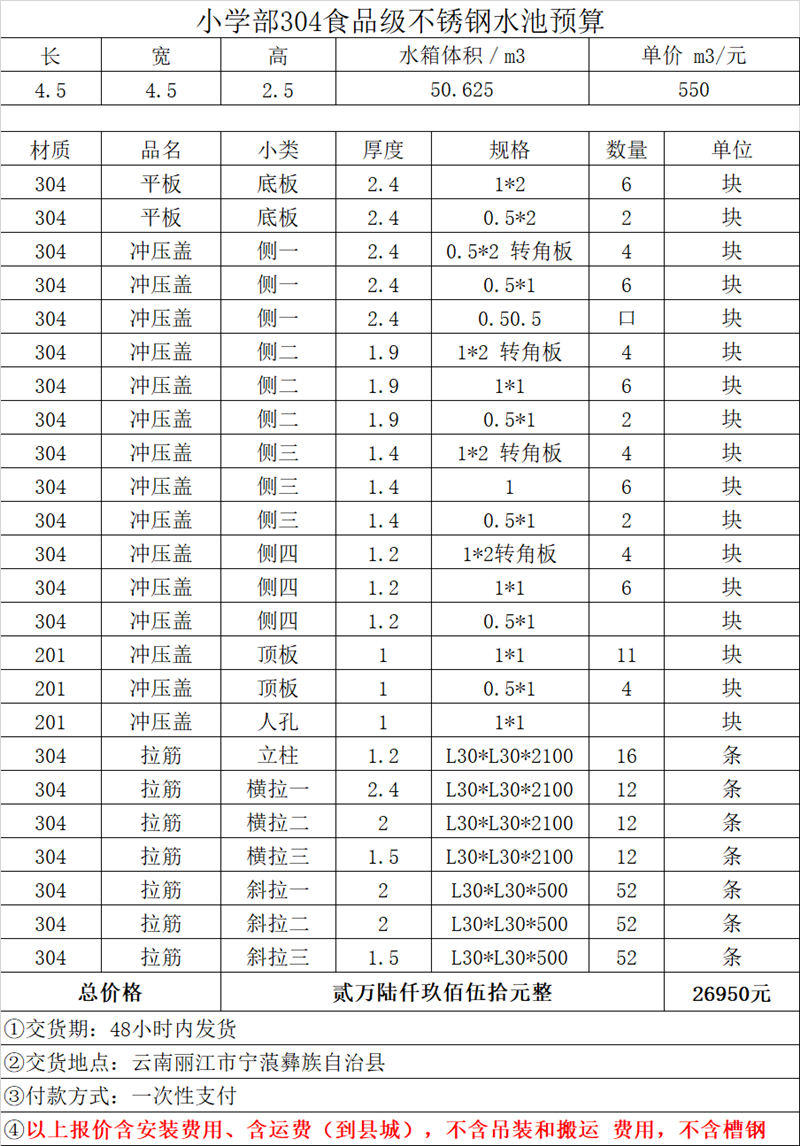

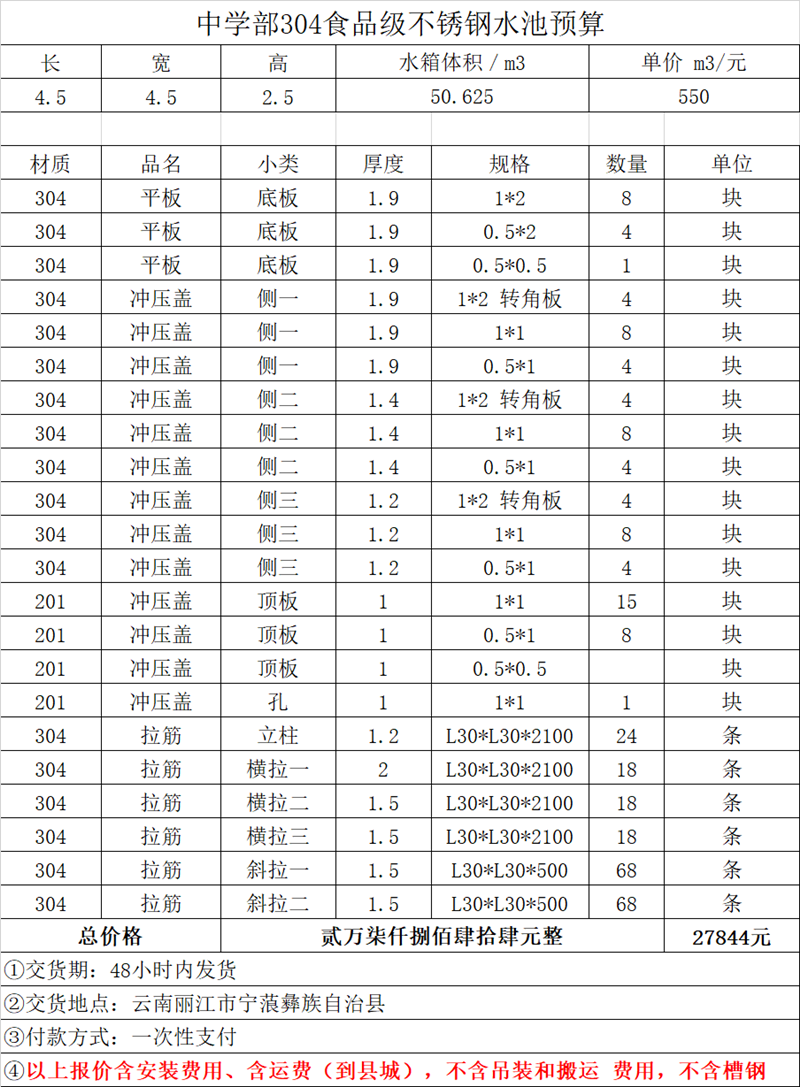

一、中小学蓄水池改建:预算112000元;

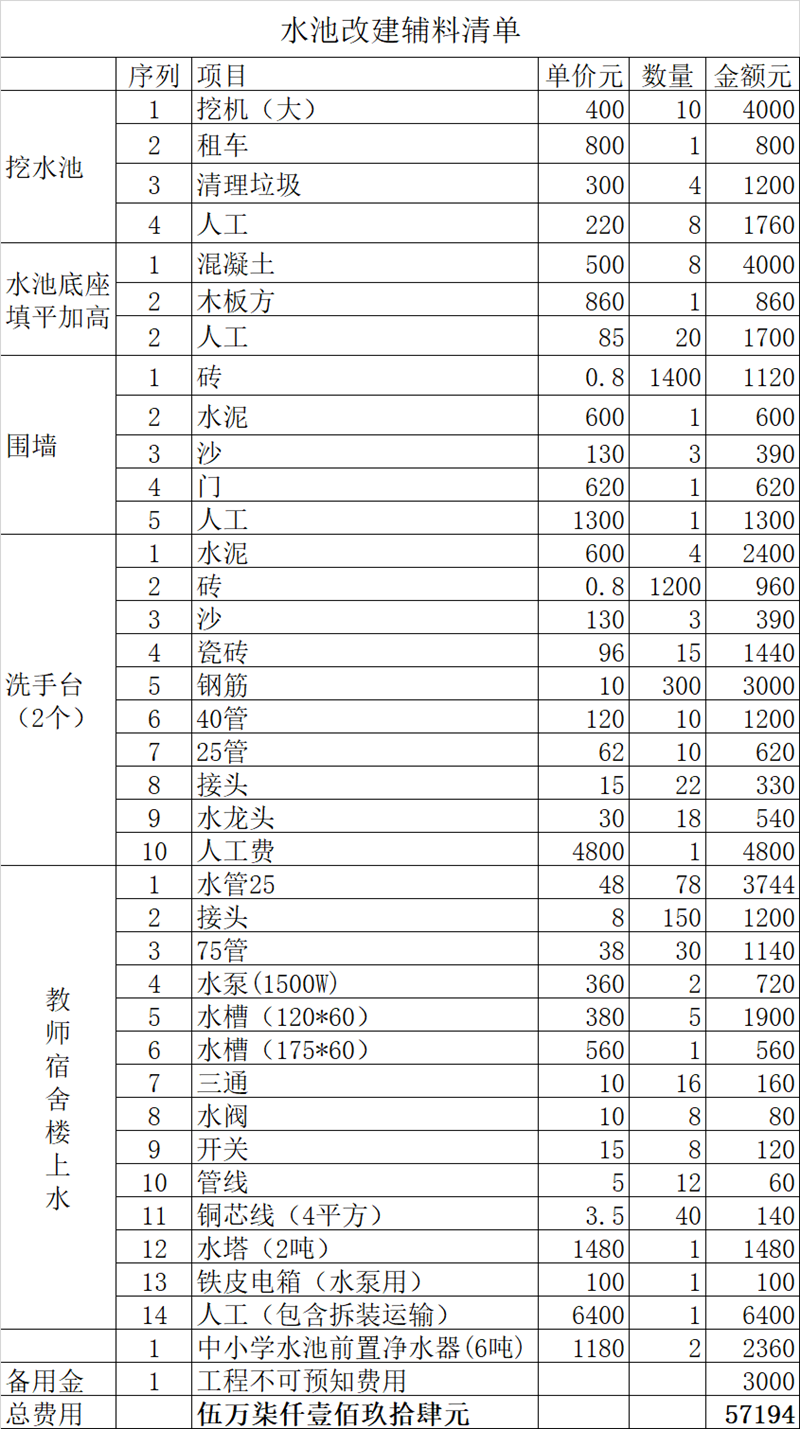

图片附件:

蓄水池改建改造规划:

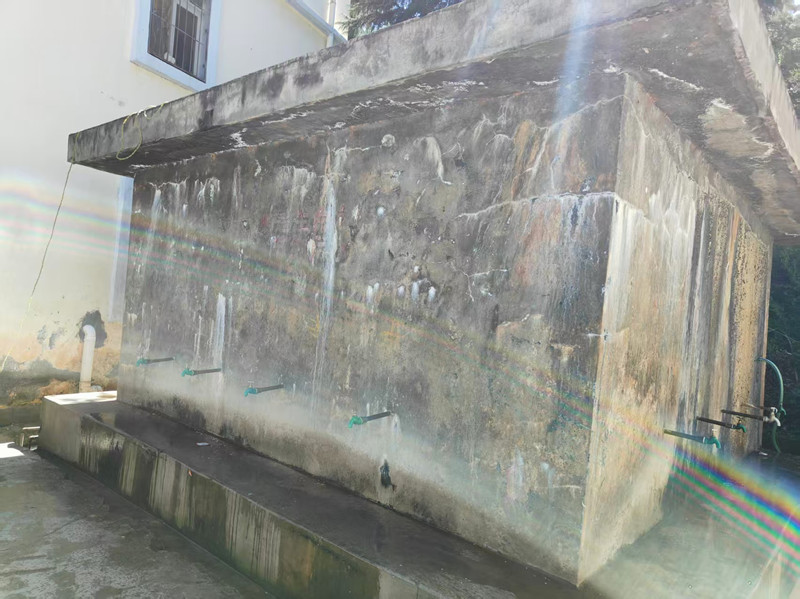

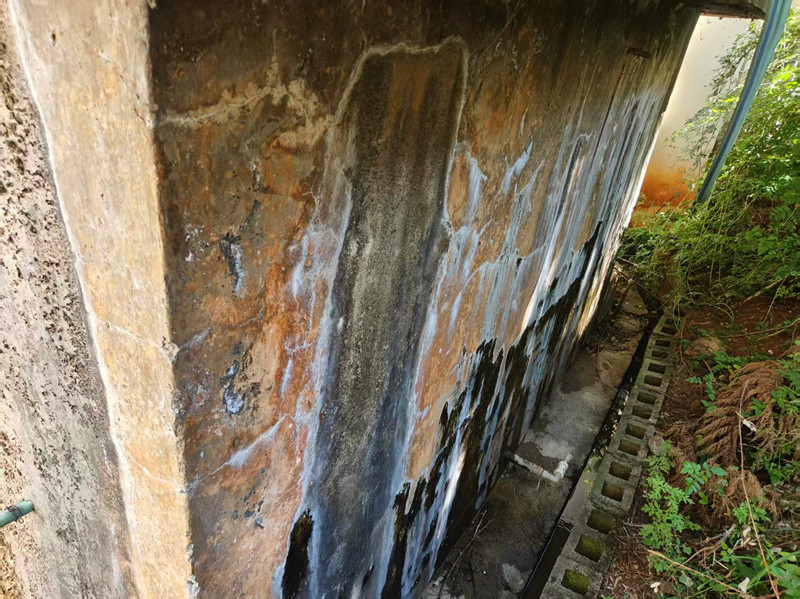

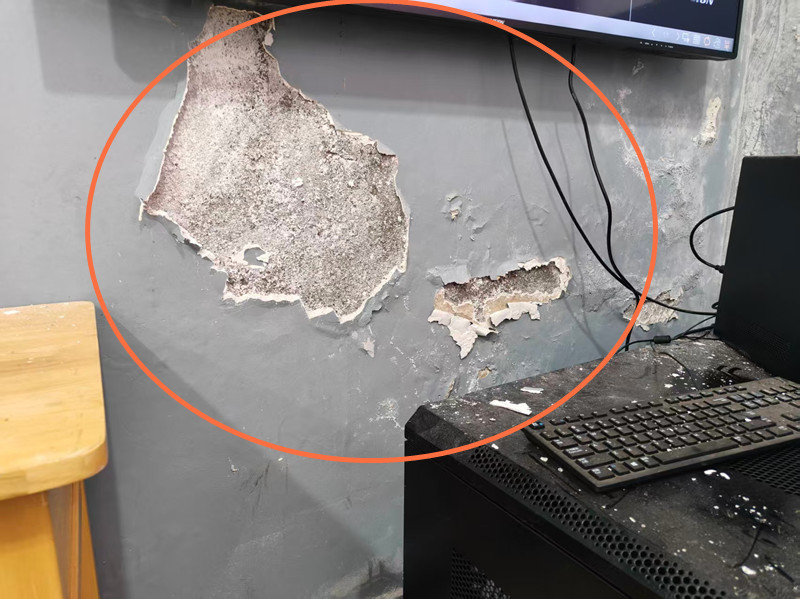

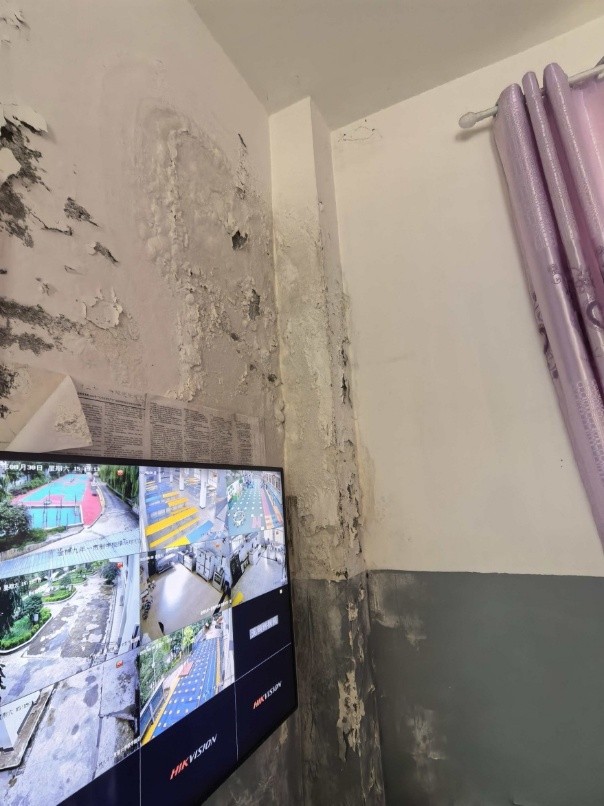

1、原砖混结构的主体,存在安全隐患,漏水越来越严重,不具备维修价值,现处理方式是在外墙上涂抹防水胶水,只能短时间解决,但无法杜绝漏水。况且胶水为化学物质,水池是全校老师学生饮用及生活唯一水源,长期饮用恐有其他后果。

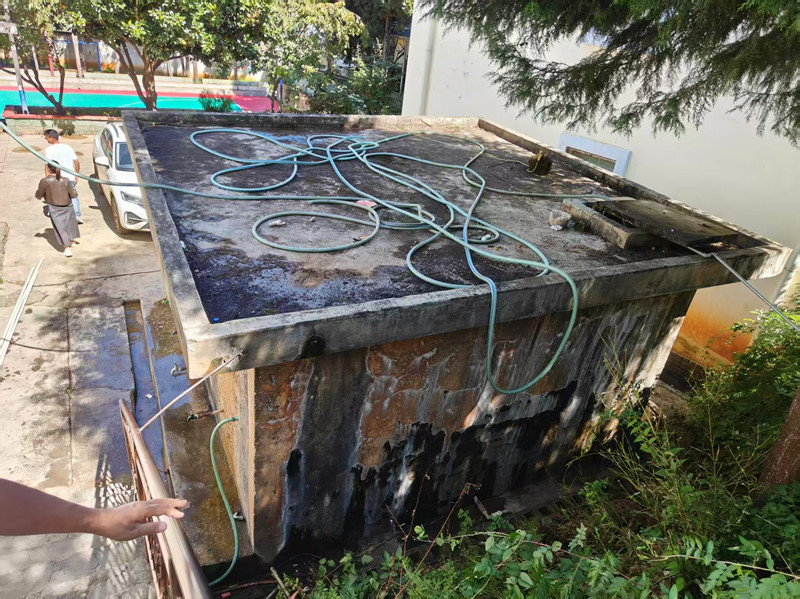

2、如在原水池位置重盖砖混结构蓄水池存在周期长(2-3个月)及施工质 量不可控因素存在。(当地就地取材的水、砂石含碱等其他物质较多,具有一定腐蚀性,使用一段时间后,仍旧会出现漏水现象。施工成本要高于购买不锈钢水池)
3、将原有的蓄水池推倒,在原有的基座基础上,改建不锈钢为主体的蓄水池(304食品级)
4、不锈钢水池具有施工快速维护方便,即使出现漏水点可以及时焊接补漏(金棉乡有焊不锈钢的师傅)。材料成本比砖混结构便宜,使用时间更长久。
5、施工前,学校将与施工方签订相关施工协议及安全协议,完工及交付使用后,学校将会出具施工、完工照片及验收文件。

二、教师宿舍楼后整治工程:预算41000元
图片附件:

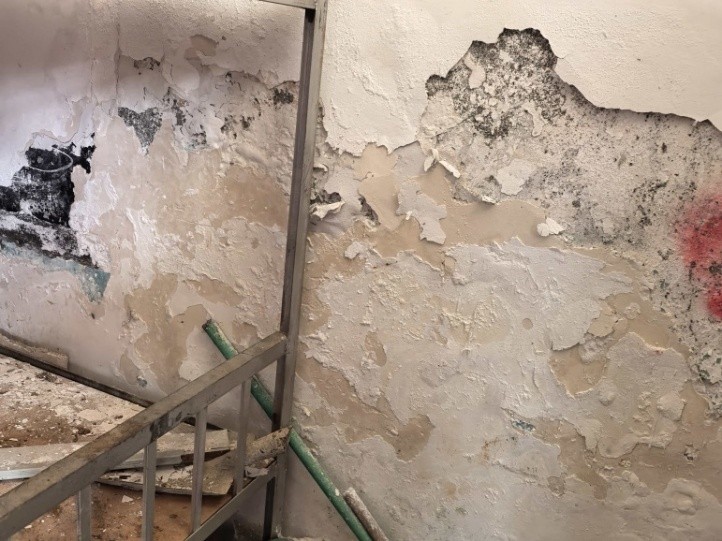

教师宿舍楼后整治工程说明:
1、两栋宿舍楼后空间不是太宽,加之地势有落差,机械设备无法进入,只能靠人力施工,所以人工费用比较高,占总费用的一半。
2、先清除所有的野生植物,整理成半梯形形状的斜坡,将树围起。
3、整理完整后用铁丝网铺底,浇筑10厘米厚水泥,防止开裂,中间架设钢筋,增加强度。
4、两栋宿舍楼后总长70米,铺设水泥宽度3.7米,总面积259平方米,水泥标号低于水池底座水泥标号,所以单价不一样。
5、因全人工施工,无法预估需要多少人力,所以人工费用不是按多少个工计算,是按面积计算的。
