南斗滩爱心桥位于四川省乐山市沐川县沐溪镇泥河村1组(小地名:南斗滩),桥长18米,是河两岸32户136名村民生产生活的唯一通道。该桥原为村民十多年以前自建的简易桥(桥宽2.4米),桥面较低,可通行中小型三轮车。然而,该桥已于2025年7月25日被洪水冲毁,现已成为危桥。目前,枯水期行人需谨慎观察通行,涨水期间则完全禁止通行,存在严重的安全隐患,危及群众生命安全,村民重建安全桥梁的愿望极为迫切。
桥梁损毁导致村民日常出行严重受阻,更切断了河对岸数百亩林竹资源的运输通道。重建此桥,不仅能彻底解决村民基本出行难题,更能重新贯通两岸,保障林竹资源运输及村民增收致富。村民修桥决心很大,自愿自筹资金1万元,并出工出力,争取早日能修建此桥。
工程责任人:周成兵、邓明文。
一、预算:
桥长18米、桥宽3.5米、桥面厚度0.3米。
南斗滩爱心桥工程预算估计
名称 数量 单价 小计(元) 备注
混凝土 172立方米 518.60元/立方米 89200元 含堡坎16立方米
钢筋 5608公斤 3.5元/公斤 19628元
钢筋制作:折弯、箍筋 2000元
钢筋:绑扎、安装 4000元
挖掘机 5天 1800元/天 9000元
吊车 2天 1500元/天 3000元
木方十模板 500根十100张 9元/根、43元/张 8950元 含运费150元
钢管、扣件租赁 4000元 租期40天含双边运费
涵管 6米(直径1米) 320元/米 2000元 含运费80元
技术师傅人工 120个 240元/个 28800元
铁丝、铁钉、扎丝、焊条、切割片、电费 1200元
排水管 6根 380元/根 2400元 含运费120元
不可预知费用 10000元 河里有水,桥基深度在施工中最终确定,加之其他不可预知因素,故列此项不可预知费用。如有结余则用于桥两端路面硬化。
合计 184178元
二、老百姓义务投工投劳,需多少投多少,不计入预算。

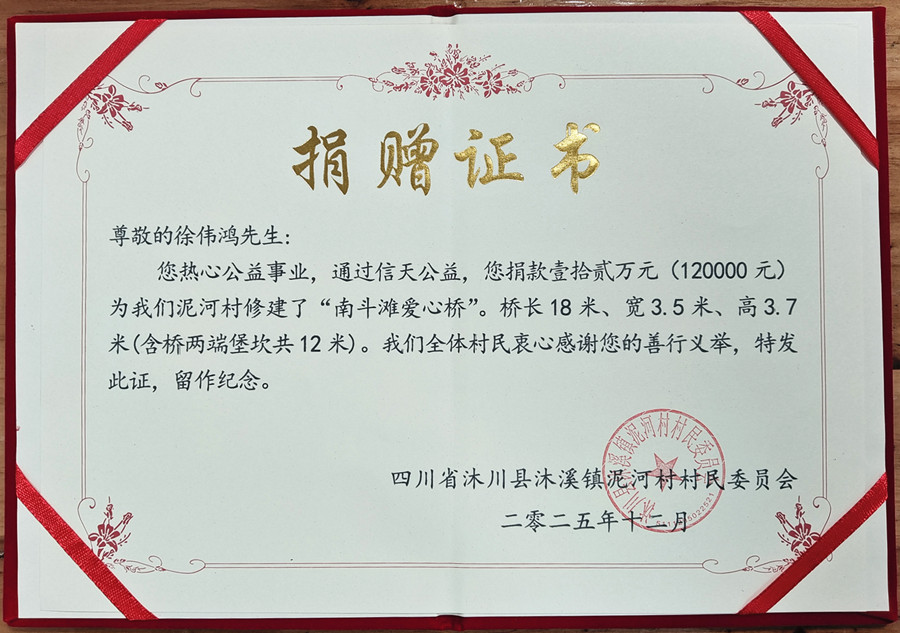

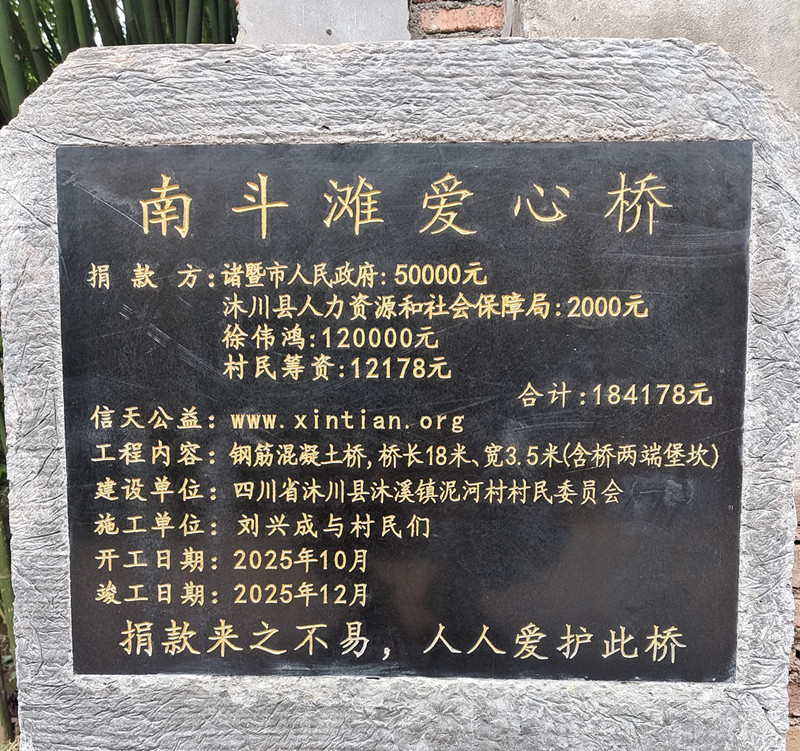

资金来源:以上合计总价:184178元,其中:村民自愿出资10000元,村委会统筹出资54178元,故申请捐款:120000元。
综上所述,捐款金额为:12万元
捐款人:徐伟鸿
桥名:南斗滩爱心桥
信天谨游
管理员
UID 5
精华 0
积分 0
帖子 29413
阅读权限 200
注册 2007-4-3
状态 离线
#2
发表于 2025-8-24 14:35
资料
文集
短消息
预留1.。
修桥图纸。
图片附件
:
(2025-8-24 16:50, 221.85 K)
信天谨游
管理员
UID 5
精华 0
积分 0
帖子 29413
阅读权限 200
注册 2007-4-3
状态 离线
#3
发表于 2025-8-24 14:35
资料
文集
短消息
预留2.。
信天谨游
管理员
UID 5
精华 0
积分 0
帖子 29413
阅读权限 200
注册 2007-4-3
状态 离线
#4
发表于 2025-8-24 14:35
资料
文集
短消息
预留3.。
信天谨游
管理员
UID 5
精华 0
积分 0
帖子 29413
阅读权限 200
注册 2007-4-3
状态 离线
#5
发表于 2025-8-24 14:35
资料
文集
短消息
预留4.。
信天谨游
管理员
UID 5
精华 0
积分 0
帖子 29413
阅读权限 200
注册 2007-4-3
状态 离线
#6
发表于 2025-8-24 14:36
资料
文集
短消息

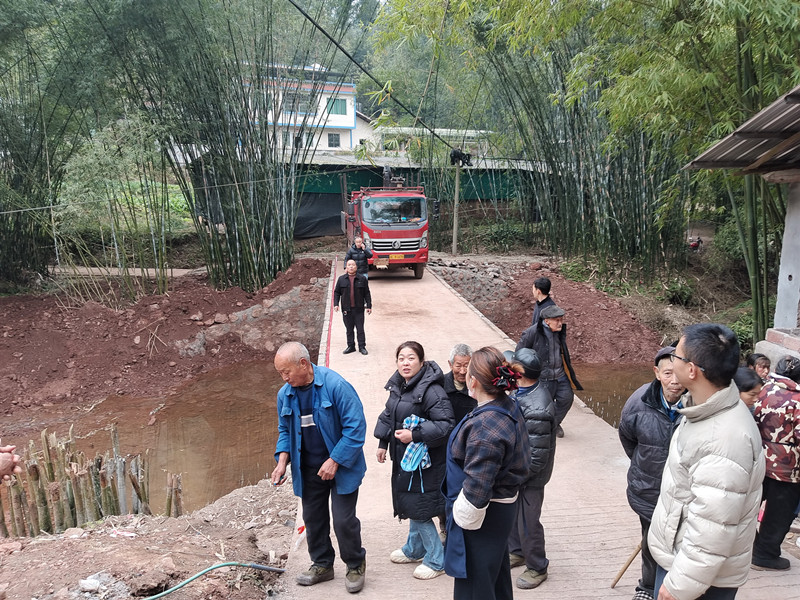

山里人家。
图片附件
:
(2025-8-24 14:36, 223.04 K)
图片附件
:
(2025-8-24 14:36, 208.39 K)
图片附件
:
(2025-8-24 14:36, 251.44 K)
信天谨游
管理员
UID 5
精华 0
积分 0
帖子 29413
阅读权限 200
注册 2007-4-3
状态 离线
#7
发表于 2025-8-24 14:38
资料
文集
短消息

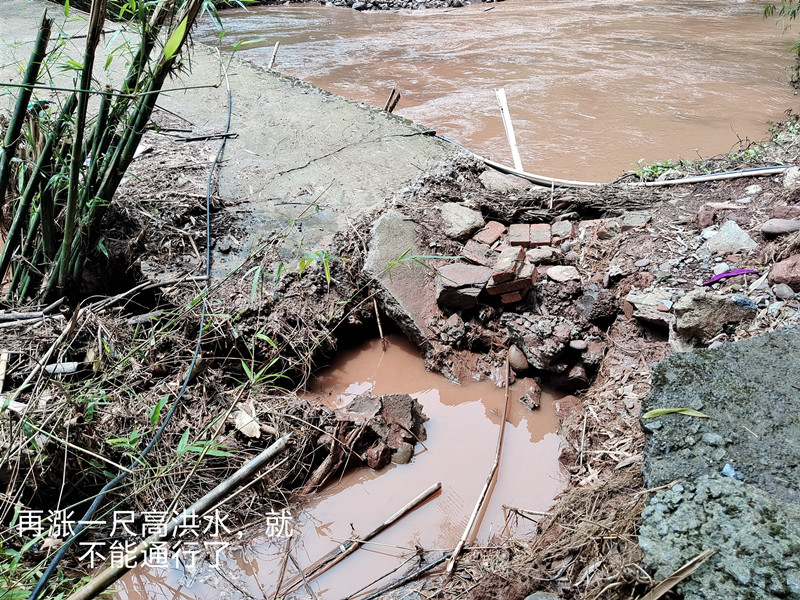

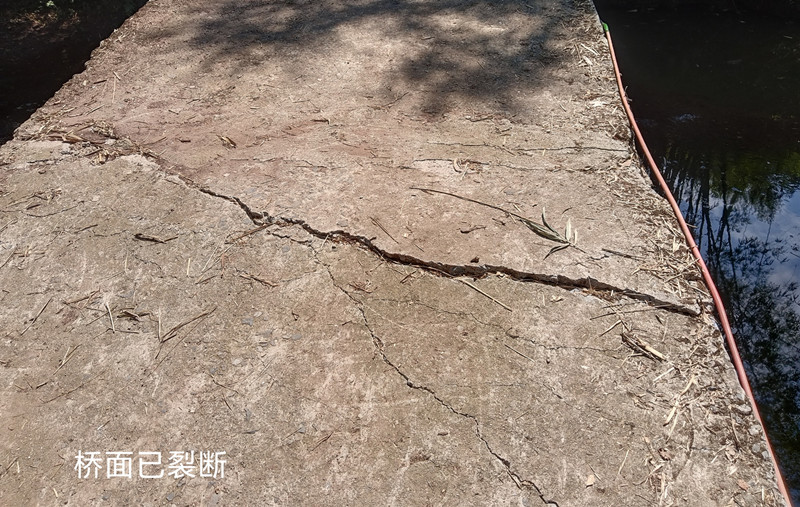

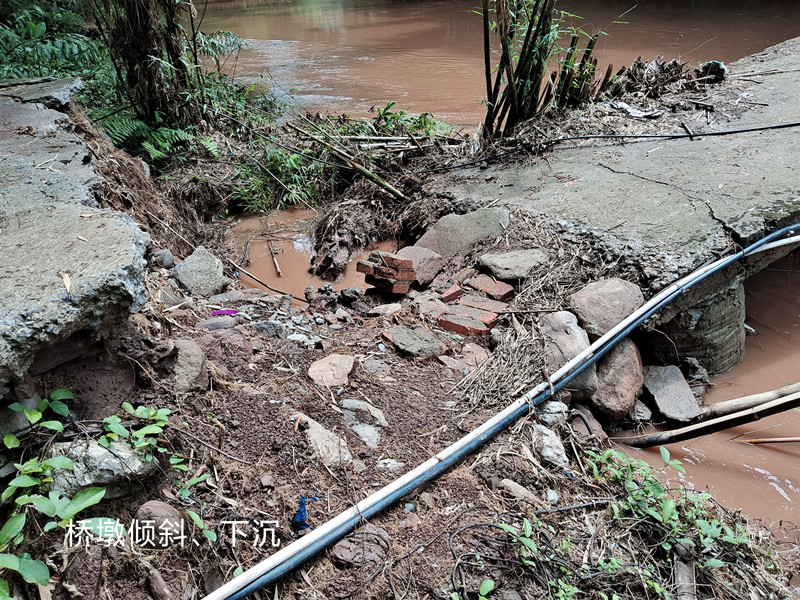

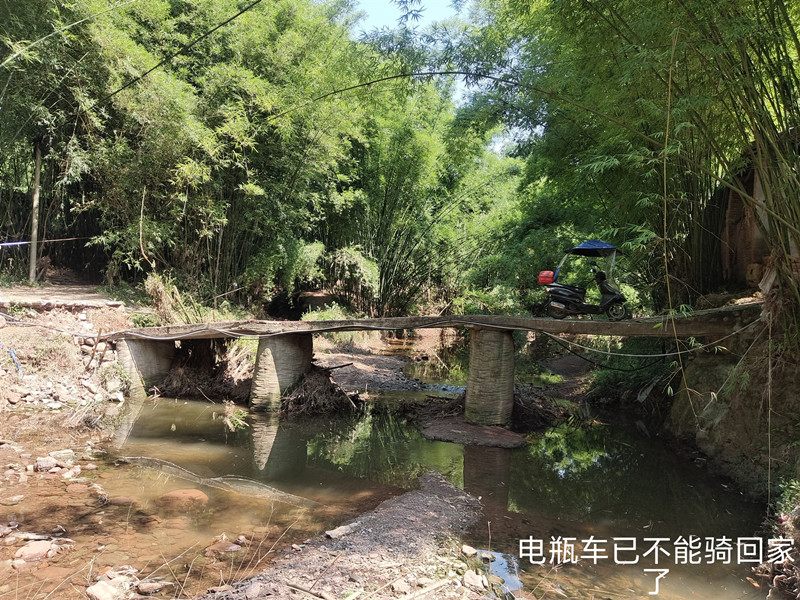

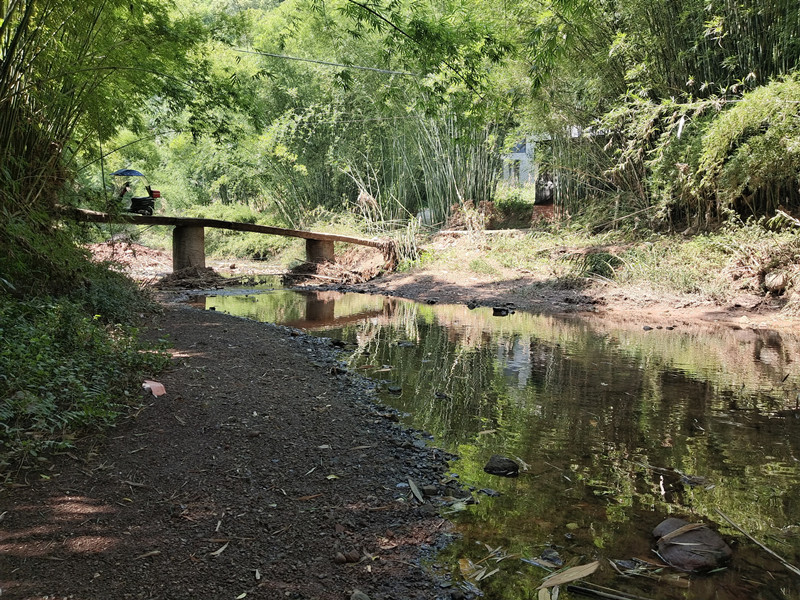

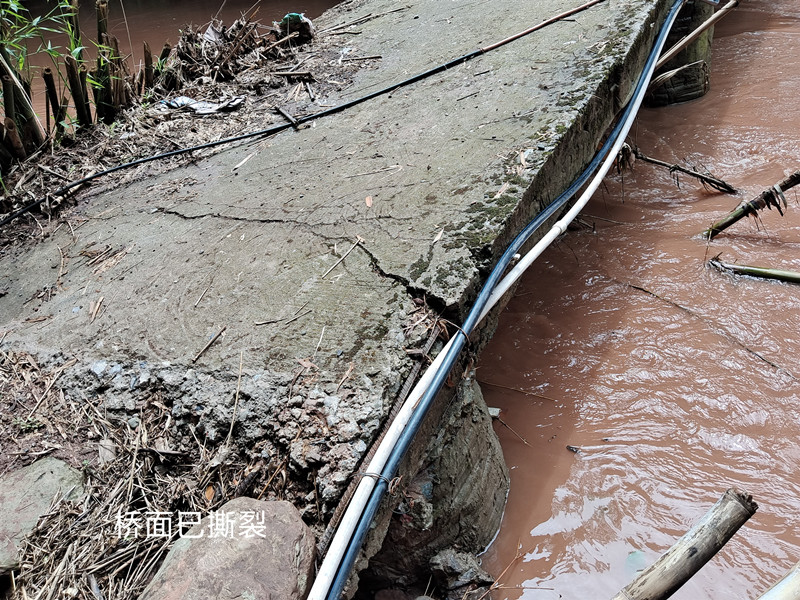

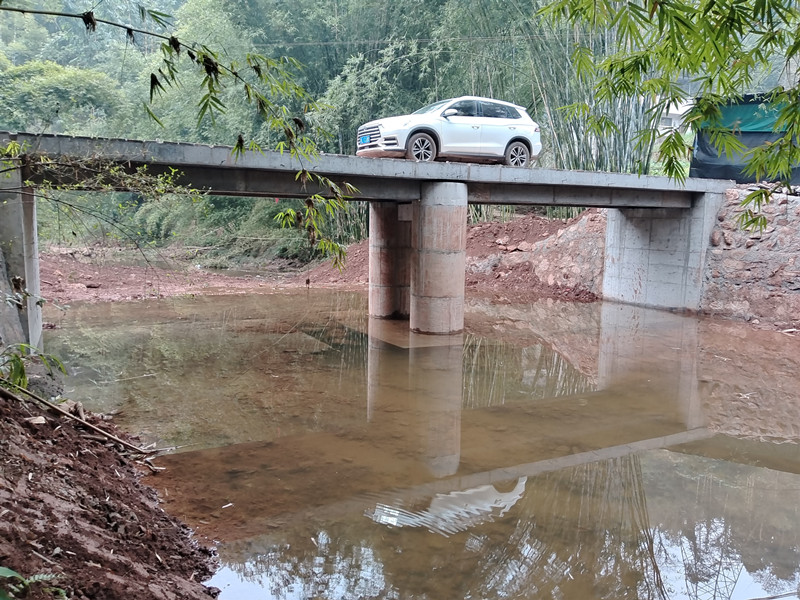

这座桥是河两岸32户136名村民生产生活的唯一通道。该桥原为村民十多年以前自建的简易桥(桥宽2.4米),桥面较低,可通行中小型三轮车。然而,该桥已于2025年7月25日被洪水冲毁,现已成为危桥。目前,枯水期行人需谨慎观察通行,涨水期间则完全禁止通行,存在严重的安全隐患。
图片附件
:
(2025-8-24 14:38, 330.11 K)
图片附件
:
(2025-8-24 14:38, 285.04 K)
图片附件
:
(2025-8-24 14:38, 304.33 K)
图片附件
:
(2025-8-24 14:38, 306.67 K)
图片附件
:
(2025-8-24 14:38, 294.62 K)
信天谨游
管理员
UID 5
精华 0
积分 0
帖子 29413
阅读权限 200
注册 2007-4-3
状态 离线
#8
发表于 2025-8-24 14:40
资料
文集
短消息

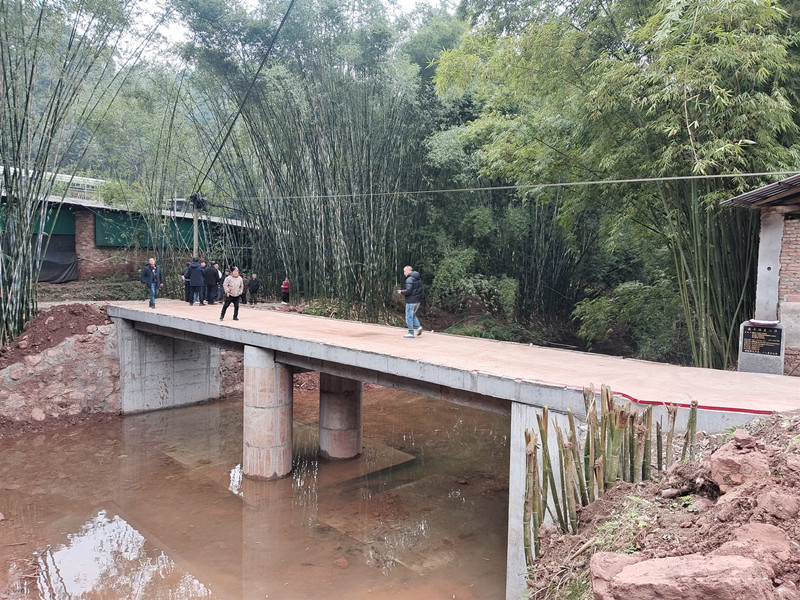

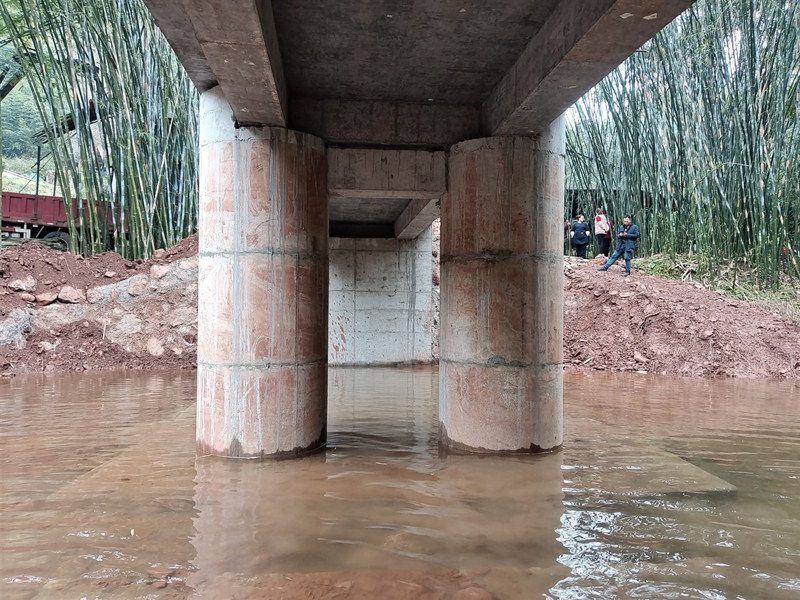

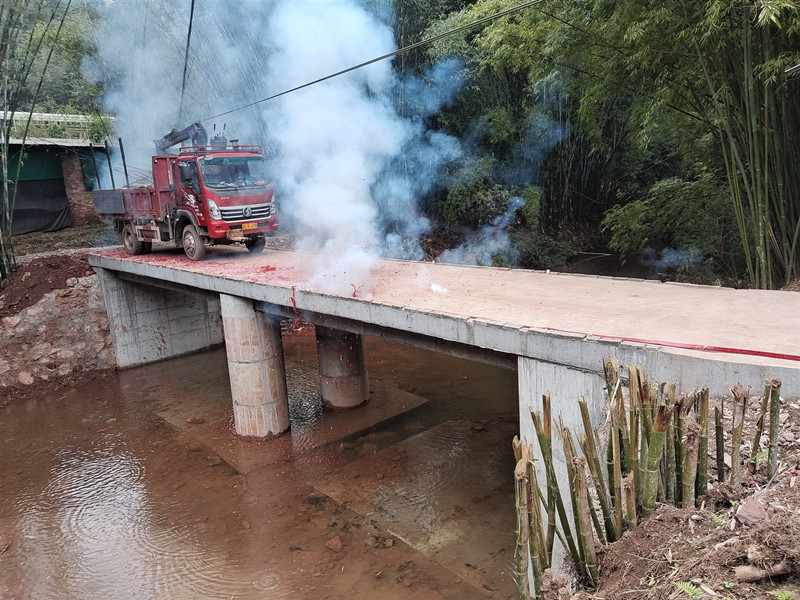

这座桥是河两岸32户136名村民生产生活的唯一通道。该桥原为村民十多年以前自建的简易桥(桥宽2.4米),桥面较低,可通行中小型三轮车。然而,该桥已于2025年7月25日被洪水冲毁,现已成为危桥。目前,枯水期行人需谨慎观察通行,涨水期间则完全禁止通行,存在严重的安全隐患。
图片附件
:
(2025-8-24 14:40, 294.07 K)
图片附件
:
(2025-8-24 14:40, 206.37 K)
图片附件
:
(2025-8-24 14:40, 287.11 K)
图片附件
:
(2025-8-24 14:40, 287.98 K)
图片附件
:
(2025-8-24 14:40, 311.16 K)
图片附件
:
(2025-8-24 14:40, 272.74 K)
信天谨游
管理员
UID 5
精华 0
积分 0
帖子 29413
阅读权限 200
注册 2007-4-3
状态 离线
#9
发表于 2025-8-24 14:41
资料
文集
短消息

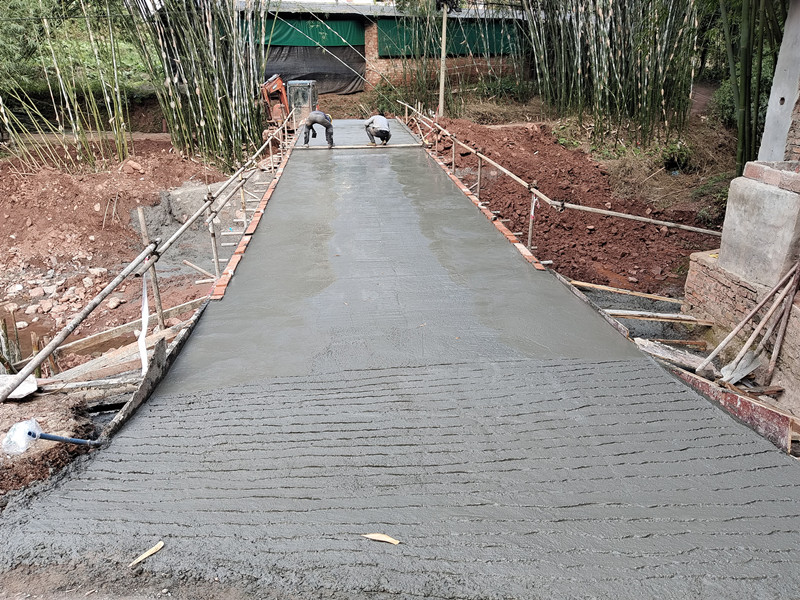

这座桥是河两岸32户136名村民生产生活的唯一通道。该桥原为村民十多年以前自建的简易桥(桥宽2.4米),桥面较低,可通行中小型三轮车。然而,该桥已于2025年7月25日被洪水冲毁,现已成为危桥。目前,枯水期行人需谨慎观察通行,涨水期间则完全禁止通行,存在严重的安全隐患。
-----------------------------------

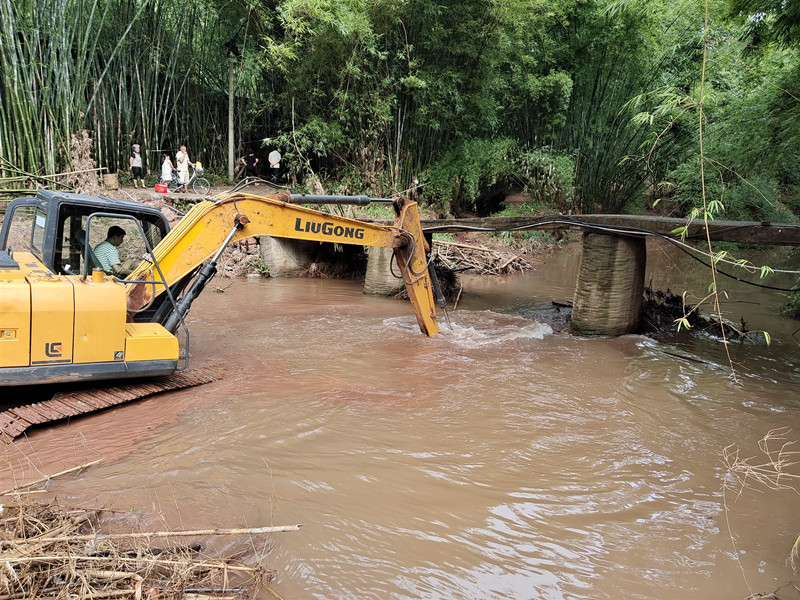

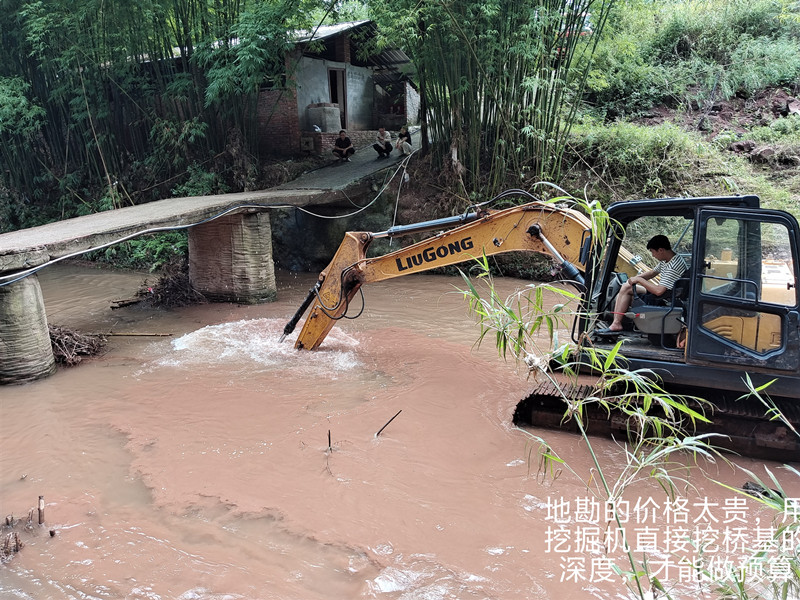

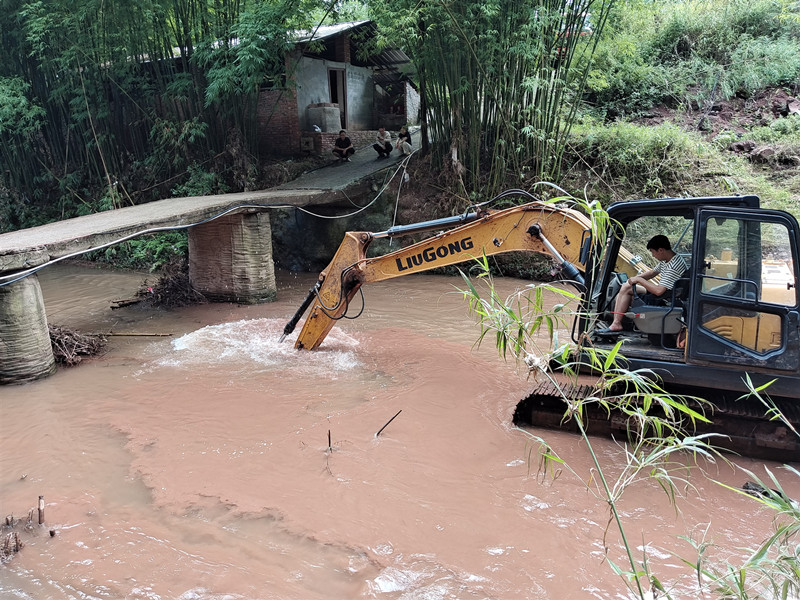

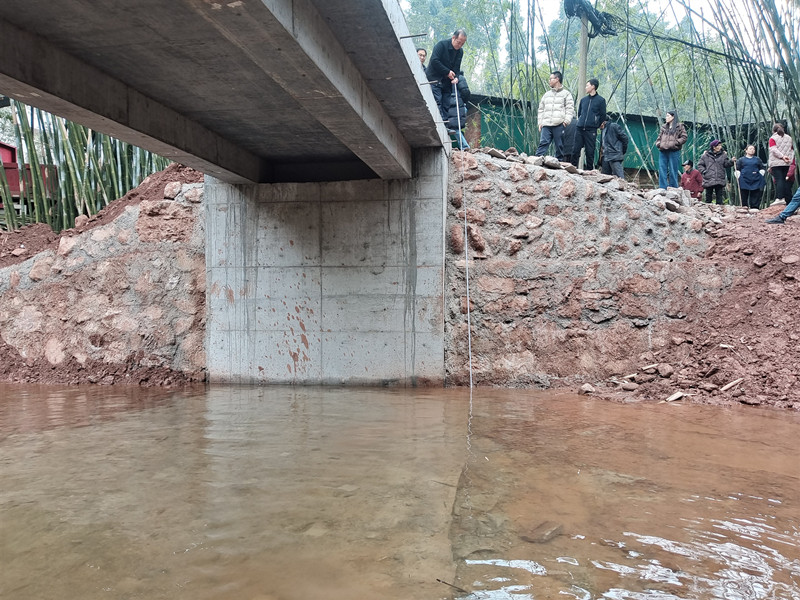

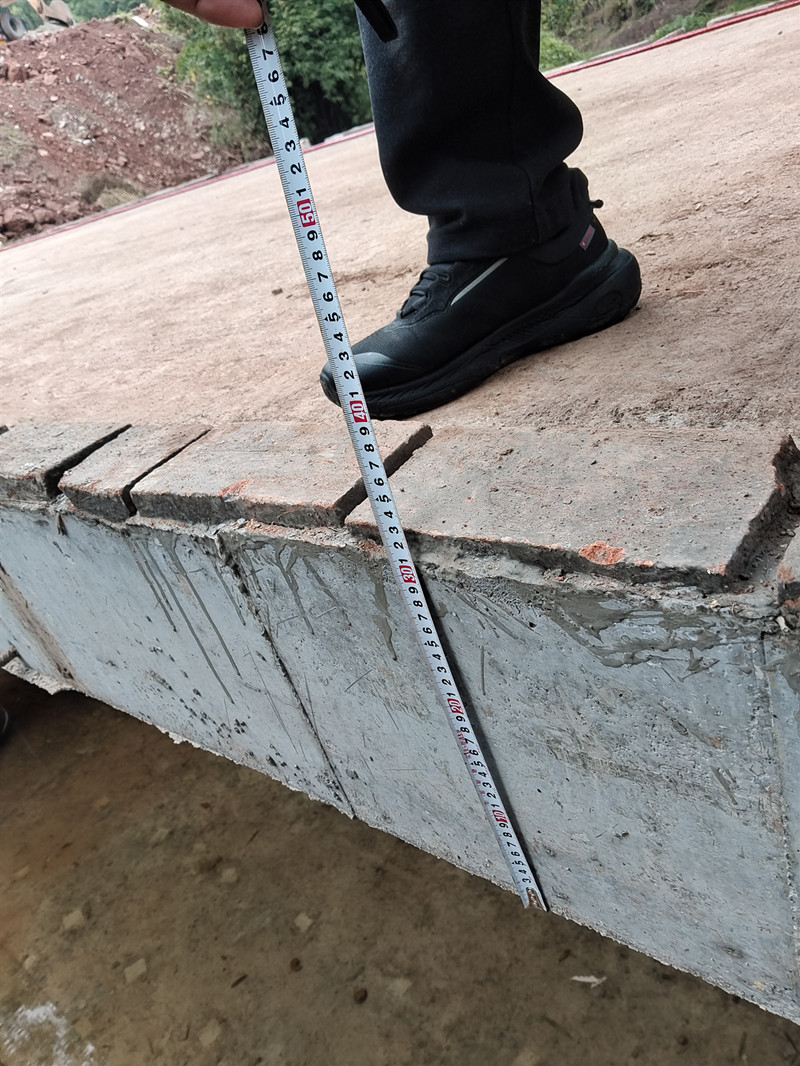

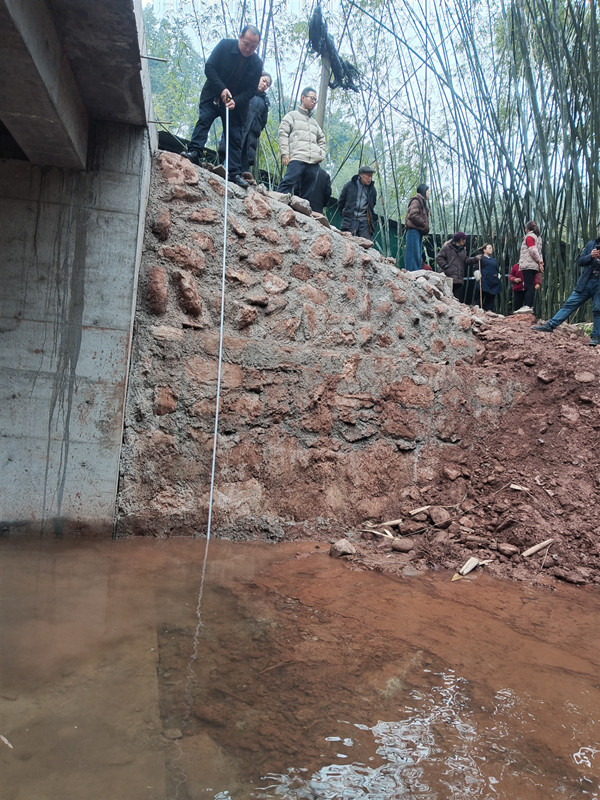

为了修桥,先用挖掘机探索深度和桥基。
图片附件
:
(2025-8-24 14:41, 233.81 K)
图片附件
:
(2025-8-24 14:41, 249.46 K)
图片附件
:
(2025-8-24 14:41, 236.65 K)
投票
交易
悬赏
活动
最近访问的论坛 ...
一对一资助
学生园地
助学之友
待修建学校
助学交流
修建学校
信天谨游
信天谨游助学
> 修建学校
> 一对一资助
> 勘误表
> 山村修路
> 改善学生伙食
> 助学交流
> 待修建学校
> 预算勘误表
> 其它助学活动
> 走访资料
> 助学之友
> 学生园地
> 版务
当前时区 GMT+8, 现在时间是 2025-9-3 08:26
京ICP备07004120号
Powered by
Discuz!
5.0.0
© 2001-2006
Comsenz Inc.
TOP
清除 Cookies
-
联系我们
-
信天谨游
-
Archiver
控制面板首页
编辑个人资料
积分交易
公众用户组
好友列表
基本概况
论坛排行
主题排行
发帖排行
积分排行
在线时间
管理团队
